Работы по погружению свай стартовали в рамках строительства моста через реку Яузу на востоке столицы, сообщил заместитель мэра Москвы по вопросам градостроительной политики и строительства Андрей Бочкарёв.
«Проект реконструкции улицы Краснобогатырская предполагает возведение моста через Яузу. Сейчас ведутся работы по выемке грунта на дороге со стороны проспекта Ветеранов, ведется погружение свай на опорах с испытанием статической и динамической нагрузки», – сказал Андрей Бочкарёв.
По его словам, также выполняется устройство креплений для подпорных стен и раскопка котлованов для дождевой канализации на проспекте Ветеранов.

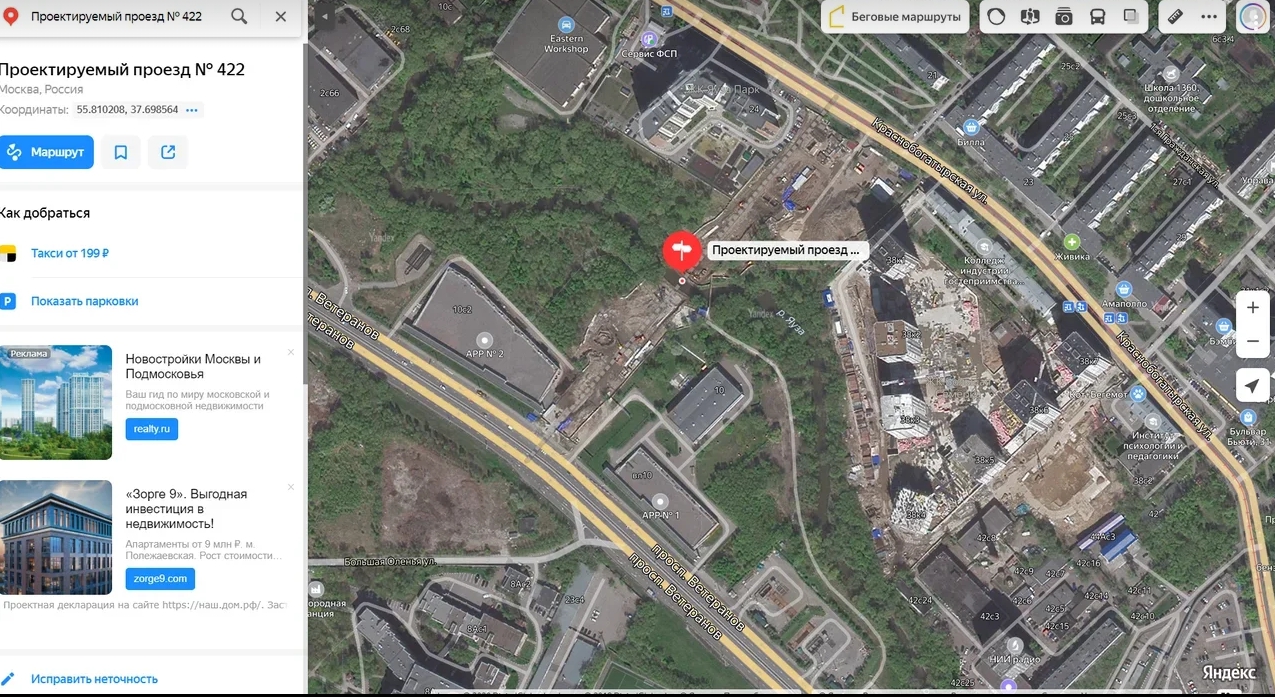

«В рамках первого этапа реконструкции планируется построить проектируемый проезд 422, который свяжет улицу Краснобогатырская и проспект Ветеранов. Движение транспорта будет организовано по двум полосам в каждом направлении», – добавил Бочкарёв.
Помимо этого, для пешеходов сделают широкие тротуары и наземные регулируемые переходы, на пересечении проезда с проспектом Ветеранов установят светофор.
Подробнее: https://stroi.mos.ru/news/nachalas-usta ... ov?from=cl

«Проект реконструкции улицы Краснобогатырская предполагает возведение моста через Яузу. Сейчас ведутся работы по выемке грунта на дороге со стороны проспекта Ветеранов, ведется погружение свай на опорах с испытанием статической и динамической нагрузки», – сказал Андрей Бочкарёв.
По его словам, также выполняется устройство креплений для подпорных стен и раскопка котлованов для дождевой канализации на проспекте Ветеранов.
«В рамках первого этапа реконструкции планируется построить проектируемый проезд 422, который свяжет улицу Краснобогатырская и проспект Ветеранов. Движение транспорта будет организовано по двум полосам в каждом направлении», – добавил Бочкарёв.
Помимо этого, для пешеходов сделают широкие тротуары и наземные регулируемые переходы, на пересечении проезда с проспектом Ветеранов установят светофор.
Подробнее: https://stroi.mos.ru/news/nachalas-usta ... ov?from=cl

- mr_myxin
- легенда

- Сообщения: 6184
- Зарегистрирован: 09 окт 2015, 18:17
- Пол: Мужской
- Благодарил: 1428 раз
- Поблагодарили: 18056 раз
- Не в сети
- sirbond
- новичок

- Сообщения: 91
- Зарегистрирован: 11 июл 2020, 20:49
- Пол: Мужской
- Благодарил: 53 раза
- Поблагодарили: 197 раз
- Не в сети
Корпуса - 1,2,3,6,7
Ведутся работы по монтажу утеплителя и керамогранита на фасадах, кладка санузлов в квартирах, а также работы по сантехническим и вентиляционным сетям. Заканчиваем теплое остекление и приступили к установке холодного остекления. В 1 корпусе монтаж лифтового оборудования.
Ведутся работы по монтажу утеплителя и керамогранита на фасадах, кладка санузлов в квартирах, а также работы по сантехническим и вентиляционным сетям. Заканчиваем теплое остекление и приступили к установке холодного остекления. В 1 корпусе монтаж лифтового оборудования.
- sirbond
- новичок

- Сообщения: 91
- Зарегистрирован: 11 июл 2020, 20:49
- Пол: Мужской
- Благодарил: 53 раза
- Поблагодарили: 197 раз
- Не в сети
Корпуса - 1,2,3,6,7
Идет монтаж утеплителя и керамогранита на фасадах, кладка санузлов в квартирах, установка холодного остекления. Ведутся работы по внутренним инженерным системам и монтажу коммуникаций.
Детский сад
Происходят монолитные работы по возведению стен 2-го этажа.
Идет монтаж утеплителя и керамогранита на фасадах, кладка санузлов в квартирах, установка холодного остекления. Ведутся работы по внутренним инженерным системам и монтажу коммуникаций.
Детский сад
Происходят монолитные работы по возведению стен 2-го этажа.
- sirbond
- новичок

- Сообщения: 91
- Зарегистрирован: 11 июл 2020, 20:49
- Пол: Мужской
- Благодарил: 53 раза
- Поблагодарили: 197 раз
- Не в сети
- sirbond
- новичок

- Сообщения: 91
- Зарегистрирован: 11 июл 2020, 20:49
- Пол: Мужской
- Благодарил: 53 раза
- Поблагодарили: 197 раз
- Не в сети
Обновили % готовности на сайте:
1К 75%
2К 65%
3К 55%
4К 50%
5К 55%
6К 65%
7К 65%
Среднее: 61,4% готовности
По проектной декларации на 1кв2022 должно быть 80% готовности.
Вопрос задачи: если все корпуса сдаются одновременно, насколько жк отстаёт по срокам?
1К 75%
2К 65%
3К 55%
4К 50%
5К 55%
6К 65%
7К 65%
Среднее: 61,4% готовности
По проектной декларации на 1кв2022 должно быть 80% готовности.
Вопрос задачи: если все корпуса сдаются одновременно, насколько жк отстаёт по срокам?
- За это сообщение автора поблагодарил 1 человек:
- Андрей 5-40
- sirbond
- новичок

- Сообщения: 91
- Зарегистрирован: 11 июл 2020, 20:49
- Пол: Мужской
- Благодарил: 53 раза
- Поблагодарили: 197 раз
- Не в сети
Сегодня. Вид с проспекта Ветеранов
- За это сообщение автора поблагодарили 2 человека:
- Shuran • Андрей 5-40
- sirbond
- новичок

- Сообщения: 91
- Зарегистрирован: 11 июл 2020, 20:49
- Пол: Мужской
- Благодарил: 53 раза
- Поблагодарили: 197 раз
- Не в сети
23.02.22 «Бэсткон» сообщает о строительной готовности ЖК «Большая семёрка».
На проекте завершается один из самых масштабных этапов строительства - кладка наружных стен всех семи корпусов ЖК «Большая семёрка». Выполнено 90% работ. Также практически готовы внутренние стены санузлов в корпусах 1, 2, 3, 6 и 7.
Общая готовность навесного вентилируемого фасада на данный момент составляет 60%. Окна смонтированы 90%, сегодня работы по их установке ведутся на 4 и 5 корпусах.
В активной фазе находится строительство внутренних и наружных инженерных систем: хозяйственно-бытовая канализация готова на 95%, ливневая – на 55%. Готовность теплосети оценивается в 20%. Ведется монтаж инженерных систем подземной парковки. Завершен монтаж систем горячего и холодного водоснабжения в корпусах 4,5, а в корпусах 1,2,3,6,7 он выполнен на 95%.
https://www.russianrealty.ru/tidings/company/1000318/
На проекте завершается один из самых масштабных этапов строительства - кладка наружных стен всех семи корпусов ЖК «Большая семёрка». Выполнено 90% работ. Также практически готовы внутренние стены санузлов в корпусах 1, 2, 3, 6 и 7.
Общая готовность навесного вентилируемого фасада на данный момент составляет 60%. Окна смонтированы 90%, сегодня работы по их установке ведутся на 4 и 5 корпусах.
В активной фазе находится строительство внутренних и наружных инженерных систем: хозяйственно-бытовая канализация готова на 95%, ливневая – на 55%. Готовность теплосети оценивается в 20%. Ведется монтаж инженерных систем подземной парковки. Завершен монтаж систем горячего и холодного водоснабжения в корпусах 4,5, а в корпусах 1,2,3,6,7 он выполнен на 95%.
https://www.russianrealty.ru/tidings/company/1000318/
- За это сообщение автора поблагодарили 3 человека:
- Shuran • Blo • Андрей 5-40
